决战高原!甘孜迎峰度冬重点工程进入投运倒计时

2025-09-19 11:57:50来源:四川在线编辑:吴忧黄丽

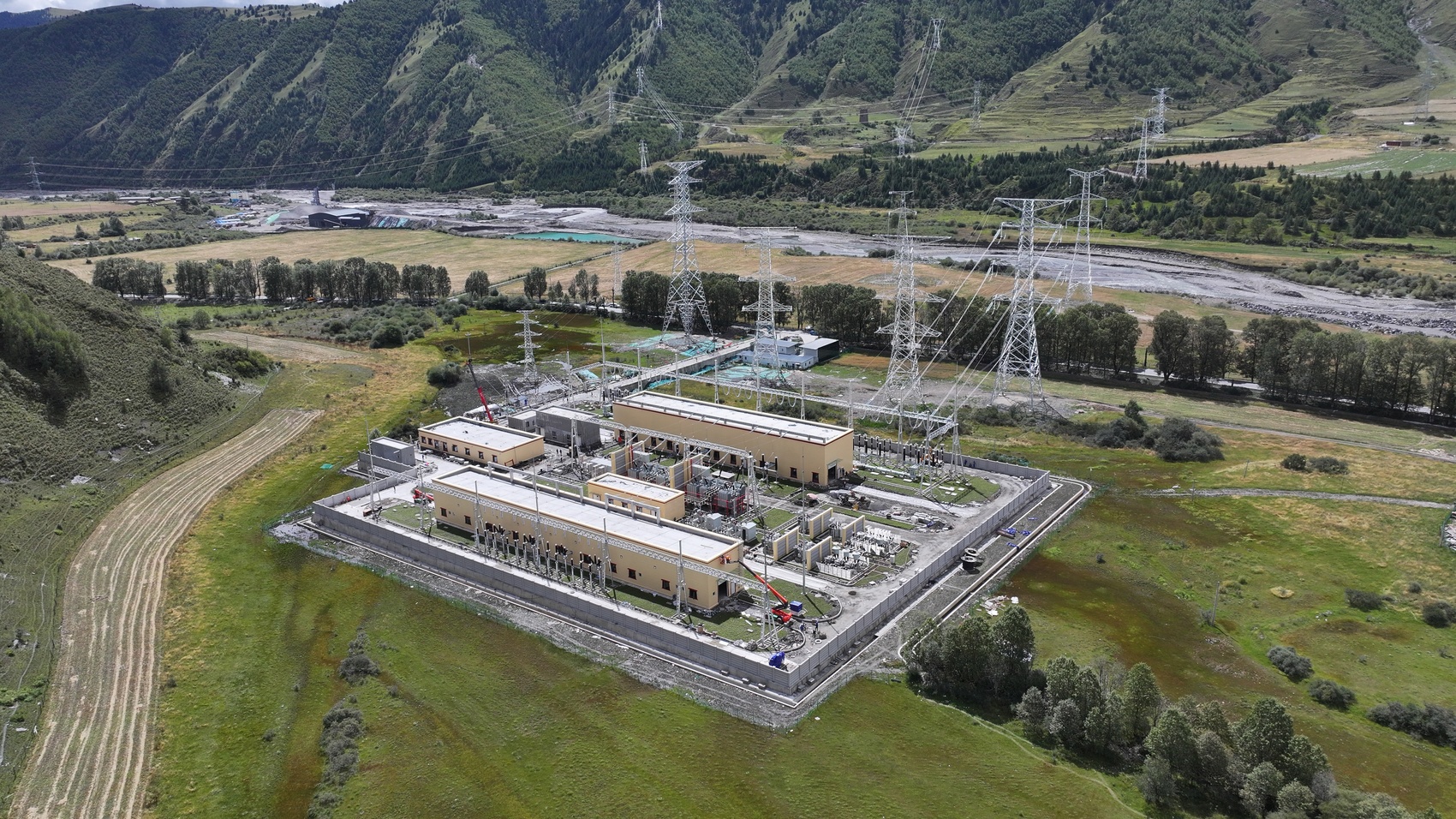

9月17日,220千伏新建墨石变电全貌

黄丽

9月17日,在四川甘孜州道孚县八美镇,220千伏墨石输变电工程建设现场一派繁忙景象:一百五十余名施工人员分散在土建施工、引流线挂设、设备调试等多个作业面上,争分夺秒却秩序井然。随着一道道工序顺利完成、一项项试验相继通过,该工程已全面进入攻坚投运冲刺阶段。

据悉,该工程是国网四川省电力公司今年迎峰度冬重点工程。自开工以来,国网甘孜供电公司抽调精兵强将组建施工项目部和工作专班,驻扎一线、倒排工期、挂图作战,全程严格把控基础开挖、安全管理、设备安装、线路架设及质量管控等各个环节。

电力员工正在对220千伏新建墨石变电站进行投运前的验收(黄丽 摄)

工程地处海拔3400米的高原,冬季漫长,有效施工期极为紧张。“类似规模的变电站建设周期一般是22-24个月,这个站满打满算只有12个月,整整缩短了一半。”该工程的项目负责人颜霈松介绍。为了破解工期与安全的双重考验,施工项目部采用直臂机替代传统脚手架搭建,高峰时期有7辆直臂机同时作业,降低高空风险;通过反复优化施工流程,让土建、安装等环节高效交叉推进,在抢进度的同时守住安全底线。

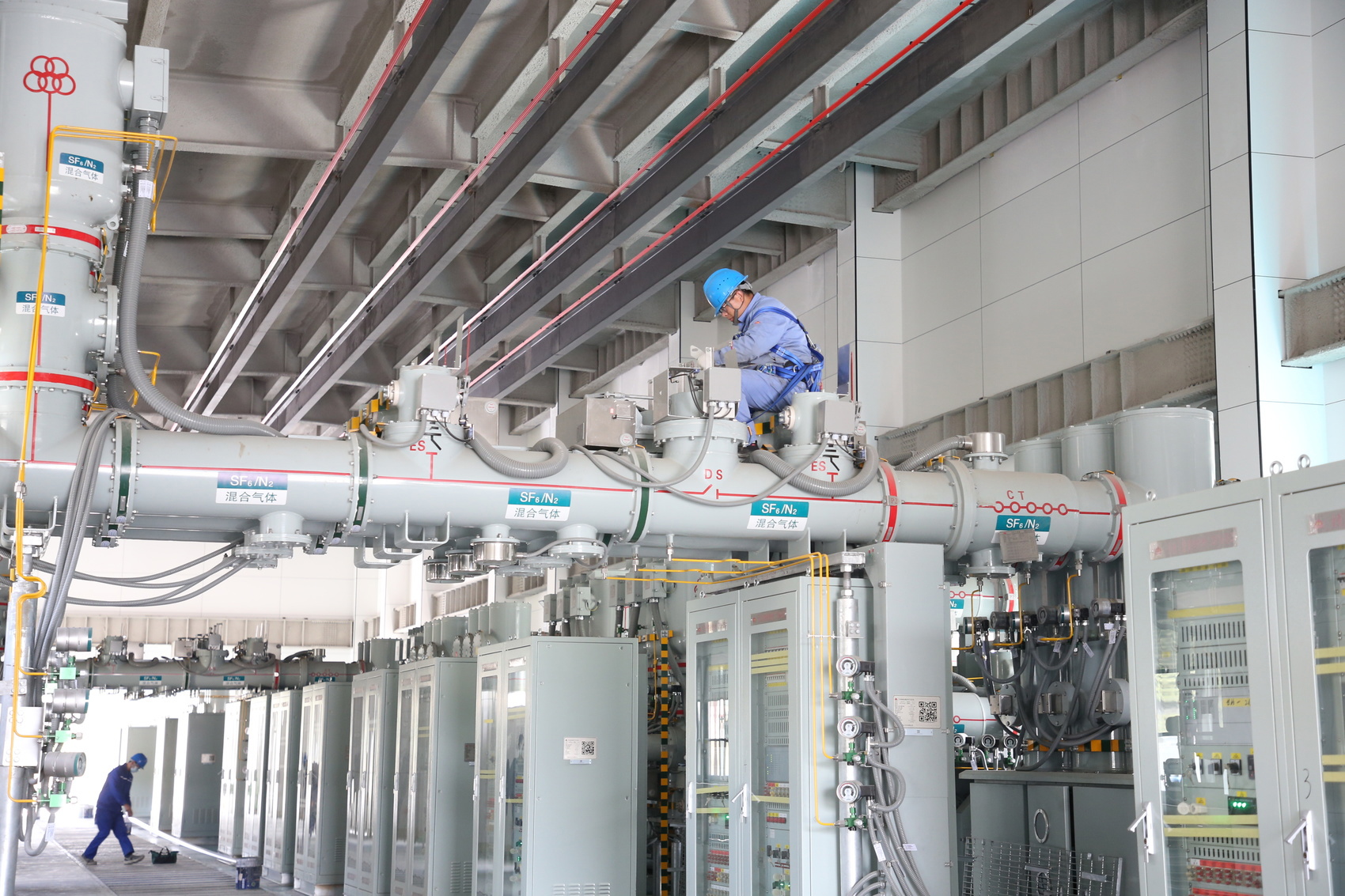

电力员工正在新建220千伏墨石变电站安装分合指示器(黄丽 摄)

在高海拔、高寒缺氧的恶劣环境中,不少施工人员双手冻疮皲裂、鲜血渗流,却依然奋战一线。土建管理负责人杨方武回忆起最艰难的环节仍感慨万千:“混凝土浇筑必须在5摄氏度以上才能达到合规强度。我们搭起保温棚,棚内布满电暖器,每人一把测温枪,24小时监测温度。有一次,混凝土运输车因路况恶劣、暗冰遍布,20公里山路颠簸了近两个小时,但最终因为错过终凝期,我们只能忍痛倒掉——质量底线,绝不能破!”

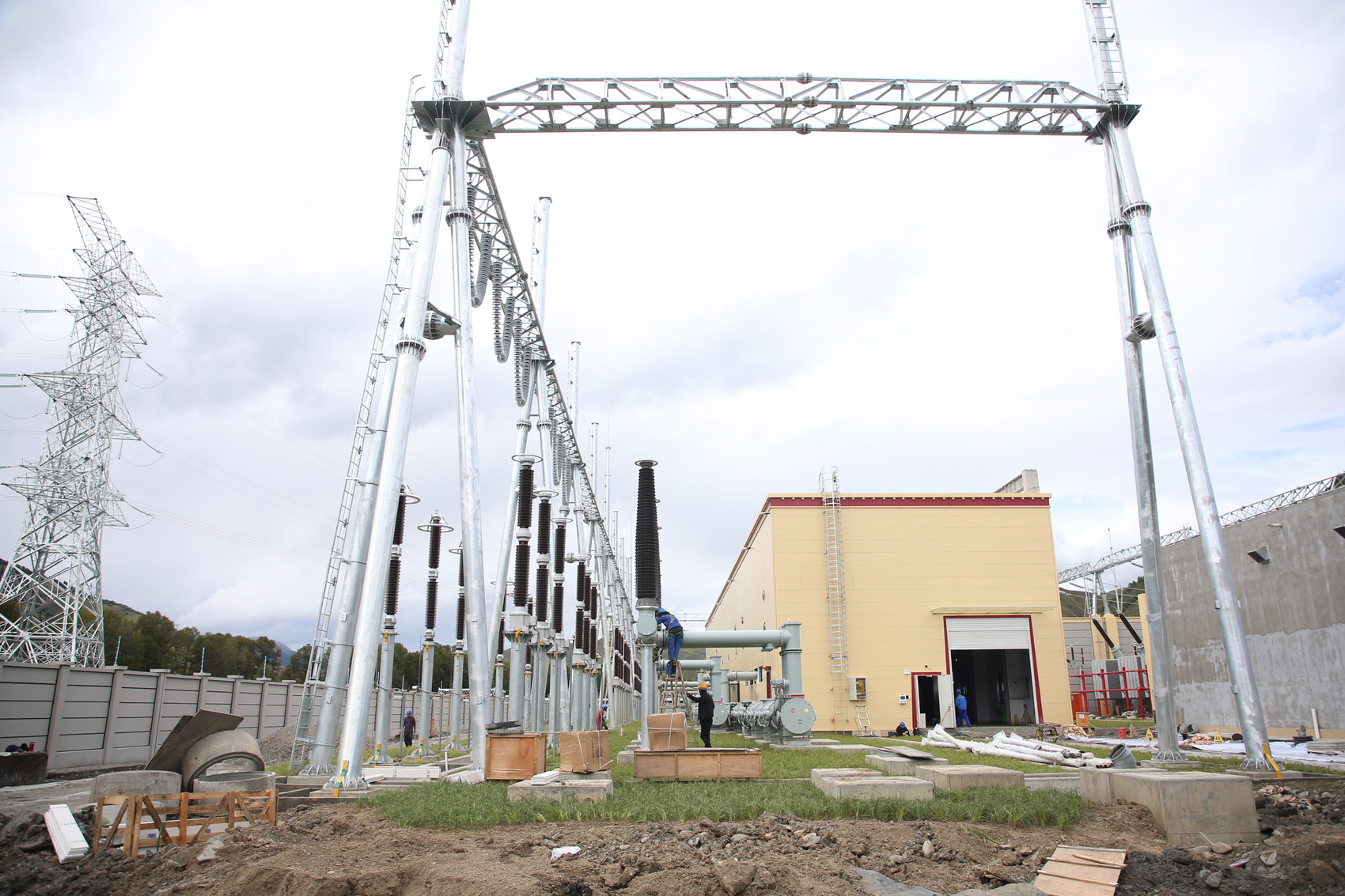

电力员工正在对220千伏新建墨石变电站进行投运前的验收(黄丽 摄)

该工程于2024年9月开工,目前整体工程进度已完成95%,电气设备调试验收也在同步进行,计划2025年10月中旬投运。投运后不仅可以极大地提升道孚县和甘孜北部整体的供电可靠性,保障当地百姓温暖过冬,还将赋能格拉基水电站的水电外送,将甘孜州的清洁能源优势转化为经济优势,为乡村振兴与地方经济高质量发展注入强劲的电力动能。

220千伏新建墨石变电站

220千伏新建墨石变电站
