6月14日,一项助力国家“西电东送”战略和碳中和目标的重大工程迎来关键里程碑—国家电网帮果±800kV换流站工程的“心脏”之一,500kV交流系统,历经8天昼夜不停的严密调试,圆满通过带电考验!此刻,它已正式启动72小时试运行,向着全面投运迈出坚实一步。
据了解,这8天,是争分夺秒、全力攻坚的8天。调试团队24小时枕戈待旦,成功完成了涵盖4个大项、18个小项的艰巨任务。令人振奋的是,四大核心系统均实现“一次成功”的佳绩:500kV GIS开关精准合闸、环网运行稳定;500kV变压器平稳带电、状态优良;交流滤波器与并联电容器投切自如;站用电系统供电可靠。
帮果换流站(高端站)于2023年10月开工,预计2025年6月底全面建成。这条“云端天路”投运后,将确保西南水电安全稳定外送,重塑全国能源配置的宏伟版图。

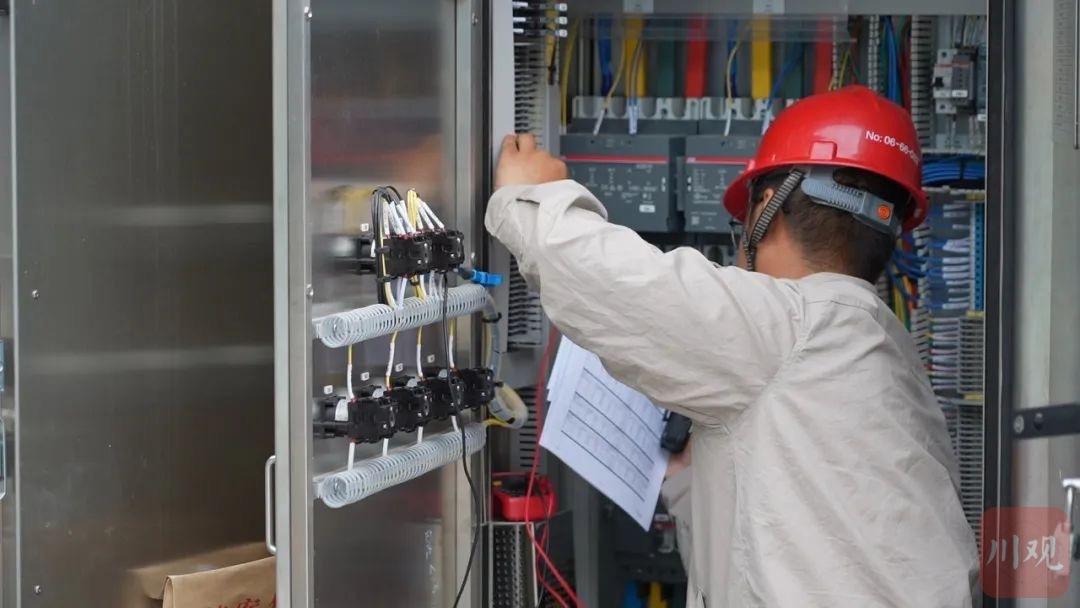

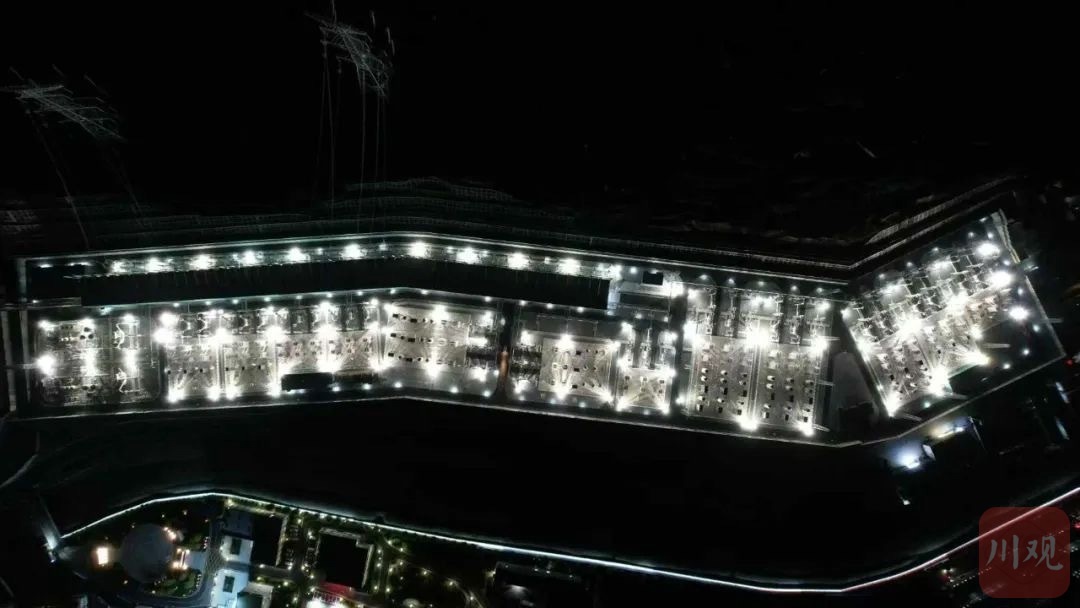

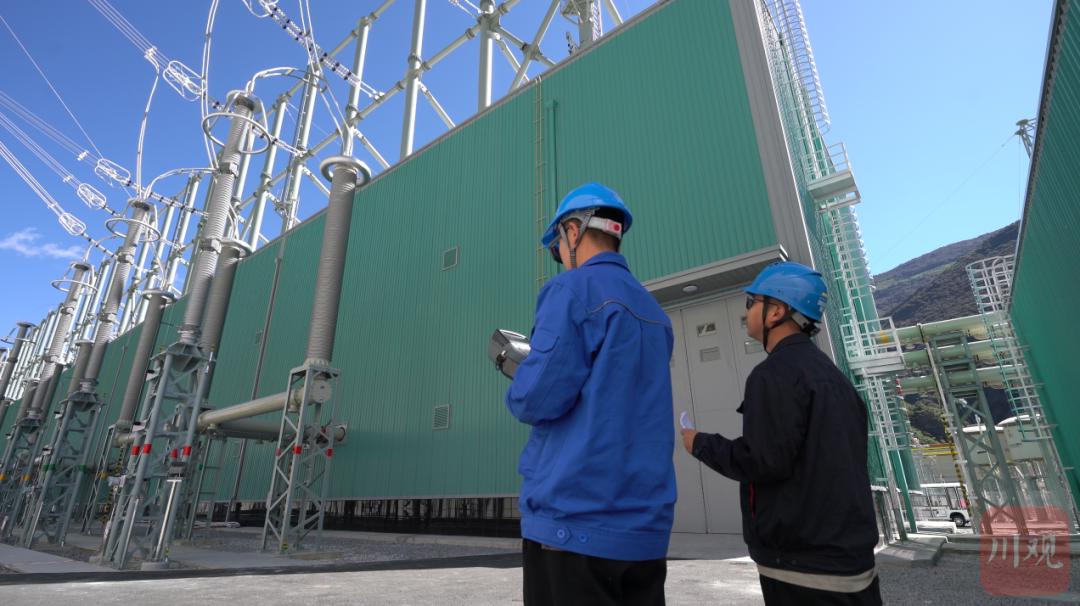

走进帮果换流站,在刺破云层的阳光下,银灰色GIS设备泛起冷冽的光泽,电流嗡鸣声如同高原的呼吸,这座世界海拔最高的特高压换流站正式“活”了过来。在换流站的核心区域——阀厅内,记者看到技术人员正在对换流阀进行精细调试。这些由数千个电子元件组成的“电力心脏”,未来将承担着交直流转换的重任。
金上运维站副站长肖资阳介绍道:“6月14日,历时8天,康甘换流站交流系统一次投运成功,本次调试涉及4大类共计19项调试项目和720余项操作任务。本次交流系统投产成功,标志着川藏高原能力大开发,进入新的阶段。”
据了解,此次带电成功的仅是换流站的交流系统,相当于工程的“半幅通车”。整个系统要完成双极低端、高端系统调试后,才能具备全线送电条件。目前,技术人员正在对换流阀、控制保护系统等核心设备进行最后的参数校准。
此次500kV交流系统成功带电并进入试运行意义重大,它不仅标志着500kV康澜线、500kV塘康1线两条重要线路顺利投运,更显著提升了西藏骨干电网的运行可靠性,为雪域高原的万家灯火提供了更坚强的电力保障。同时,这也为后续更具挑战性的±800kV双极高端直流系统带电调试,奠定了至关重要的坚实基础。(供稿/图 白玉县融媒体中心)
